TP.HCM – 26/05/2026 – Tính sai định mức hóa chất tăng cứng bê tông chỉ 0,5 kg/m² có thể khiến chủ đầu tư đội chi phí hàng chục triệu đồng cho một nhà xưởng 2.000 m², hoặc tệ hơn – nhận về một mặt sàn không đạt độ cứng yêu cầu, nhanh xuống cấp sau 6 tháng sử dụng.

Trong bối cảnh giá vật tư xây dựng tăng 12–15% trong quý I/2026, việc nắm vững công thức tính định mức theo diện tích, tải trọng và loại hardener đang trở thành kỹ năng bắt buộc với mọi kỹ sư giám sát, chủ thầu và nhà đầu tư công trình công nghiệp.

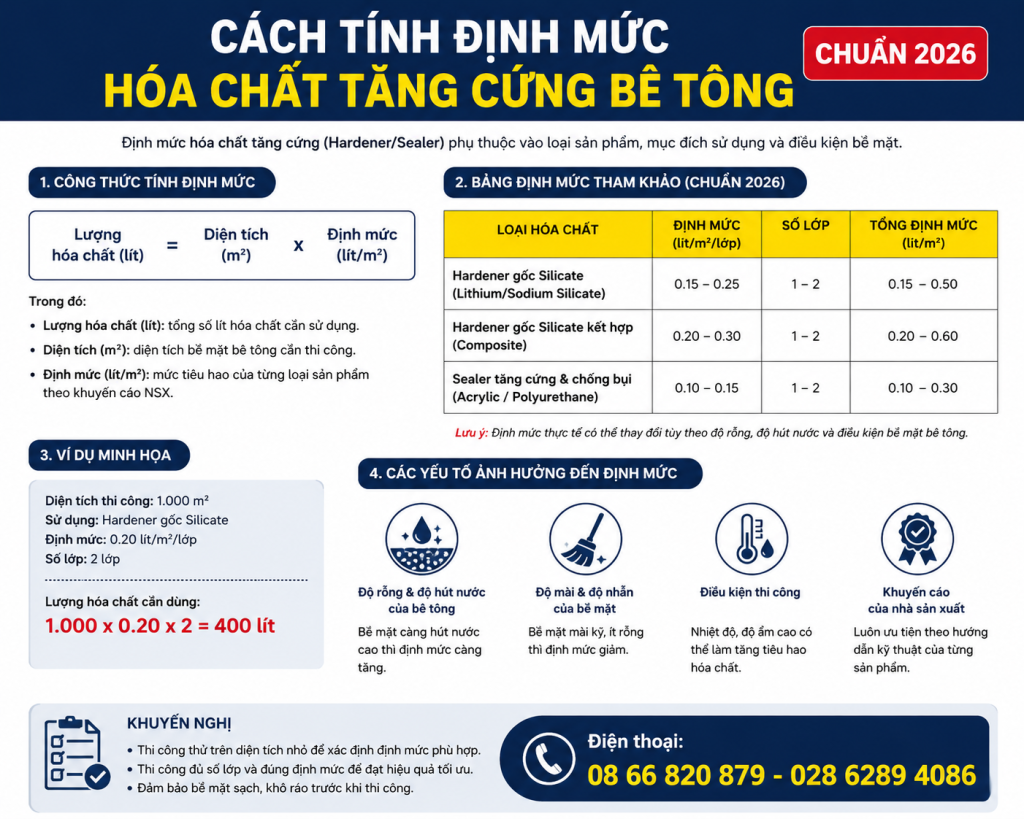

Cách Tính Định Mức Hóa Chất Tăng Cứng Bê Tông Chuẩn 2026

📌 Tóm tắt nhanh: Định mức hardener dao động 3–7 kg/m² tùy tải trọng. Công thức chuẩn: Tổng lượng (kg) = Diện tích (m²) × Định mức (kg/m²) × Hệ số hao hụt 1,05–1,10.

Định mức hóa chất tăng cứng bê tông là gì?

Định mức hóa chất tăng cứng bê tông là lượng vật liệu (tính bằng kg) cần thiết để xử lý 1 m² mặt sàn, đảm bảo đạt độ cứng, độ bóng và khả năng chống mài mòn theo yêu cầu thiết kế. Đây là thông số quyết định trực tiếp đến:

  • Tổng chi phí vật tư của dự án.
  • Chất lượng và tuổi thọ mặt sàn.
  • Tiến độ thi công và số lượng nhân công.
  • Khả năng nghiệm thu, thanh quyết toán công trình.

Mỗi dòng hóa chất tăng cứng bê tông trên thị trường đều có định mức khuyến nghị riêng từ nhà sản xuất, dao động từ 3 đến 7 kg/m² tùy thành phần cốt liệu và mục đích sử dụng.

4 yếu tố quyết định định mức hardener theo m²

1. Tải trọng và mục đích sử dụng

Đây là yếu tố quan trọng nhất khi tính định mức hóa chất tăng cứng bê tông. Tải trọng càng lớn, định mức càng cao:

  • Tải nhẹ (showroom, văn phòng, đi bộ): 3–4 kg/m².
  • Tải trung bình (kho hàng nhỏ, xe đẩy tay): 4–5 kg/m².
  • Tải nặng (xe nâng, container, kệ rack): 5–6 kg/m².
  • Tải siêu nặng (nhà máy luyện kim, sân container): 6–7 kg/m².

2. Loại hardener (không màu hay có màu)

Hardener không màu thường có định mức thấp hơn hardener màu do hàm lượng pigment và cốt liệu cứng khác nhau:

  • Hardener không màu (xám tự nhiên): 3–5 kg/m².
  • Hardener màu (xanh, đỏ, vàng, ghi đậm): 5–7 kg/m² để đảm bảo màu đều, không loang.

3. Chất lượng bê tông nền

Bê tông mác càng cao, định mức hardener càng có thể giảm. Bê tông M250 thường cần định mức nhỉnh hơn 0,5–1 kg/m² so với bê tông M350 ở cùng yêu cầu kỹ thuật.

4. Hệ số hao hụt thi công

Trong thực tế, lượng hardener thực tế tiêu thụ luôn cao hơn lý thuyết do:

  • Rơi vãi khi rắc bằng tay (3–5%).
  • Bay theo gió ở khu vực thoáng (2–3%).
  • Bám dính vào máy xoa, dụng cụ (1–2%).

Hệ số hao hụt tiêu chuẩn được khuyến nghị là 1,05–1,10 (tức 5–10%).

Công thức tính định mức hóa chất tăng cứng bê tông chuẩn

📐 CÔNG THỨC TỔNG QUÁT

Q = S × D × K

Trong đó:
Q = Tổng lượng hardener cần mua (kg)
S = Diện tích thi công (m²)
D = Định mức theo tải trọng (kg/m²)
K = Hệ số hao hụt (1,05–1,10)

Ví dụ thực tế 1: Nhà xưởng cơ khí 1.500 m²

Thông số đầu vào:

  • Diện tích: 1.500 m².
  • Tải trọng: Nặng (xe nâng 3 tấn).
  • Loại hardener: Không màu, định mức 5 kg/m².
  • Hệ số hao hụt: 1,08.

Tính toán: Q = 1.500 × 5 × 1,08 = 8.100 kg (tương đương 162 bao 50kg).

Ví dụ thực tế 2: Tầng hầm chung cư 3.000 m²

Thông số đầu vào:

  • Diện tích: 3.000 m².
  • Tải trọng: Trung bình (xe ô tô con).
  • Loại hardener: Màu xám đậm, định mức 6 kg/m².
  • Hệ số hao hụt: 1,10.

Tính toán: Q = 3.000 × 6 × 1,10 = 19.800 kg (tương đương 396 bao 50kg).

Bảng tra nhanh định mức theo loại công trình

Loại công trình Định mức (kg/m²) Loại hardener Chi phí ước tính (đ/m²)
Showroom, văn phòng 3 – 4 Không màu 60.000 – 100.000
Tầng hầm để xe 4 – 5 Không màu/màu 90.000 – 140.000
Kho hàng logistics 5 – 6 Không màu 110.000 – 160.000
Nhà máy cơ khí, lắp ráp 5 – 6 Màu xám/xanh 130.000 – 180.000
Sân container, bãi cảng 6 – 7 Không màu, cốt liệu kim loại 150.000 – 210.000
Nhà máy luyện kim, đúc 6 – 7 Corundum/Emery 180.000 – 250.000

* Chi phí trên đã bao gồm vật tư hardener và nhân công thi công, chưa bao gồm VAT. Giá tham khảo cập nhật tháng 05/2026.

5 sai lầm phổ biến khi tính định mức hardener

  1. Bỏ qua hệ số hao hụt – Đặt mua đúng định mức lý thuyết, dẫn đến thiếu vật tư giữa chừng, phải mua bổ sung với giá cao và khác lô sản xuất.
  2. Áp dụng cùng một định mức cho mọi khu vực – Khu vực xe nâng và khu vực đi bộ trong cùng nhà xưởng cần định mức khác nhau.
  3. Không tính diện tích thực tế – Bỏ sót các khu vực mép, góc, hốc thiết bị.
  4. Chọn định mức theo giá rẻ – Cố tình giảm xuống 2,5 kg/m² cho hardener vốn yêu cầu tối thiểu 4 kg/m², gây bong rộp sau 3–6 tháng.
  5. Nhầm lẫn giữa định mức hardener và định mức sơn phủ – Hai dòng sản phẩm hoàn toàn khác nhau về cách tính và đơn vị.

“Chúng tôi từng tiếp nhận một dự án 5.000 m² bị thiếu 2 tấn hardener do đội dự toán quên hệ số hao hụt. Kết quả là phải dừng thi công 1 tuần, thiệt hại gấp 3 lần số tiền tiết kiệm ban đầu.”

— Bà Trần Thị Mai, Giám đốc kỹ thuật một nhà thầu sàn công nghiệp tại Bình Dương

Mẹo tối ưu chi phí khi tính định mức hóa chất tăng cứng bê tông

Để vừa đảm bảo chất lượng vừa tiết kiệm 15–20% chi phí vật tư, các chuyên gia khuyến nghị:

  • Phân vùng định mức: Chia mặt bằng thành các zone theo tải trọng, áp dụng định mức khác nhau thay vì cào bằng toàn bộ.
  • Đặt mua trọn gói: Tính tổng nhu cầu cả dự án và đặt một lần, tránh chia nhỏ làm tăng chi phí vận chuyển.
  • Chốt lô sản xuất: Yêu cầu nhà cung cấp giao cùng một lô để đảm bảo màu sắc, chất lượng đồng nhất.
  • Dự phòng 2–3%: Ngoài hệ số hao hụt, nên có thêm dự phòng cho khu vực sửa chữa, vá lỗi nhỏ sau bàn giao.
  • Kết hợp đúng quy trình thi công: Tham khảo cách thi công hardener chuẩn kỹ thuật để tránh hao hụt do tay nghề thợ.

Quy đổi định mức ra số bao và chi phí thực tế

Hardener thường được đóng gói theo bao 25 kg hoặc 50 kg. Để quy đổi nhanh:

  • Số bao 25 kg cần mua = Tổng lượng (kg) ÷ 25.
  • Số bao 50 kg cần mua = Tổng lượng (kg) ÷ 50.
  • Chi phí vật tư = Tổng lượng (kg) × Đơn giá (đ/kg).

Ví dụ với nhà xưởng 2.000 m², tải trung bình, định mức 5 kg/m², hardener không màu giá 22.000 đ/kg:

  • Tổng lượng: 2.000 × 5 × 1,08 = 10.800 kg.
  • Số bao 25 kg: 432 bao.
  • Chi phí vật tư: 10.800 × 22.000 = 237.600.000 đ.

Khi nào cần thuê đơn vị tư vấn định mức chuyên nghiệp?

Với các công trình quy mô lớn (trên 3.000 m²) hoặc có yêu cầu kỹ thuật đặc biệt (chống tĩnh điện, chịu hóa chất, chịu nhiệt cao), việc tính định mức hóa chất tăng cứng bê tông nên được giao cho đơn vị tư vấn chuyên nghiệp. Chi phí tư vấn chỉ chiếm 0,5–1% tổng dự án nhưng giúp:

  • Tránh sai sót định mức gây thiệt hại lớn.
  • Đề xuất loại hardener phù hợp với điều kiện thực tế.
  • Lập biểu thanh toán, nghiệm thu rõ ràng.
  • Hỗ trợ kiểm tra chất lượng đầu vào của vật tư.

🧮 Cần báo giá và tư vấn định mức chính xác?

Đội ngũ kỹ sư hỗ trợ tính định mức miễn phí, đề xuất loại hóa chất tăng cứng phù hợp nhất với tải trọng và ngân sách công trình của bạn.
